做光伏的朋友常遇到这种情况:项目验收前按要求装了“四可”,并网没多久还是被限发。 问题出在哪?很多人把“四可”当成一张设备清单——买几台终端、装几块电表就完事。但真正决定电站能否稳定发电的,不是设备有没有,而是电网能不能“看到你、测准你、调动你、管住你”。 “四可”的本质不是硬件,而是电网对电站的四种能力要求。

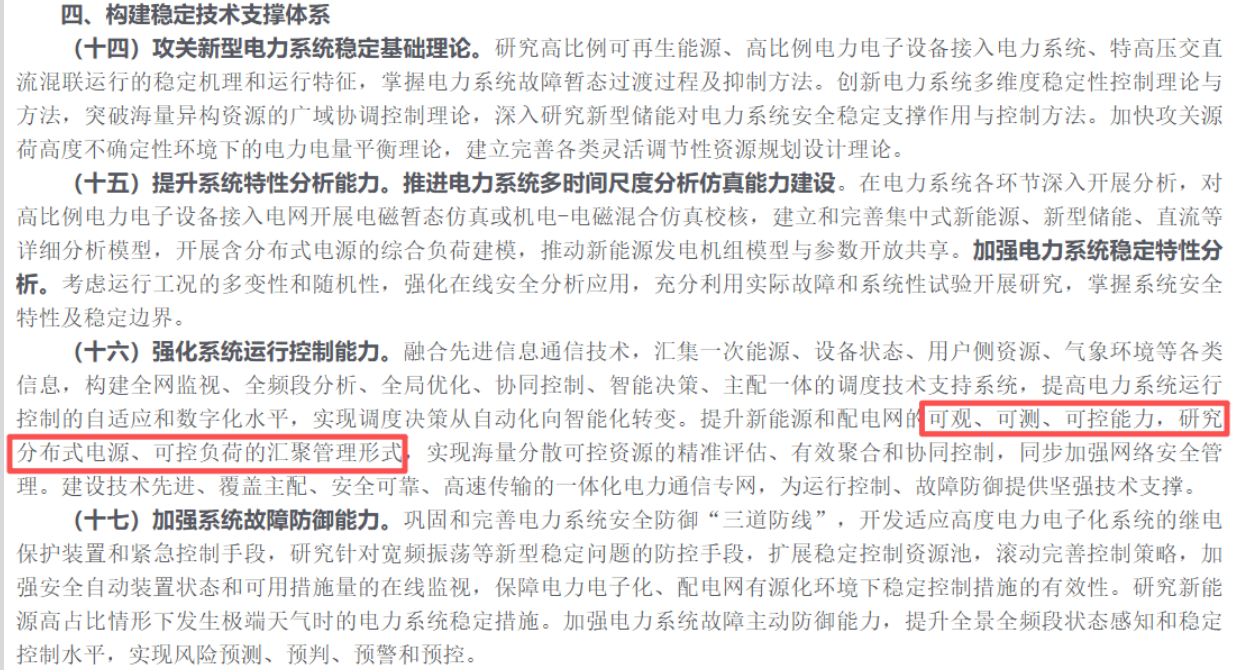

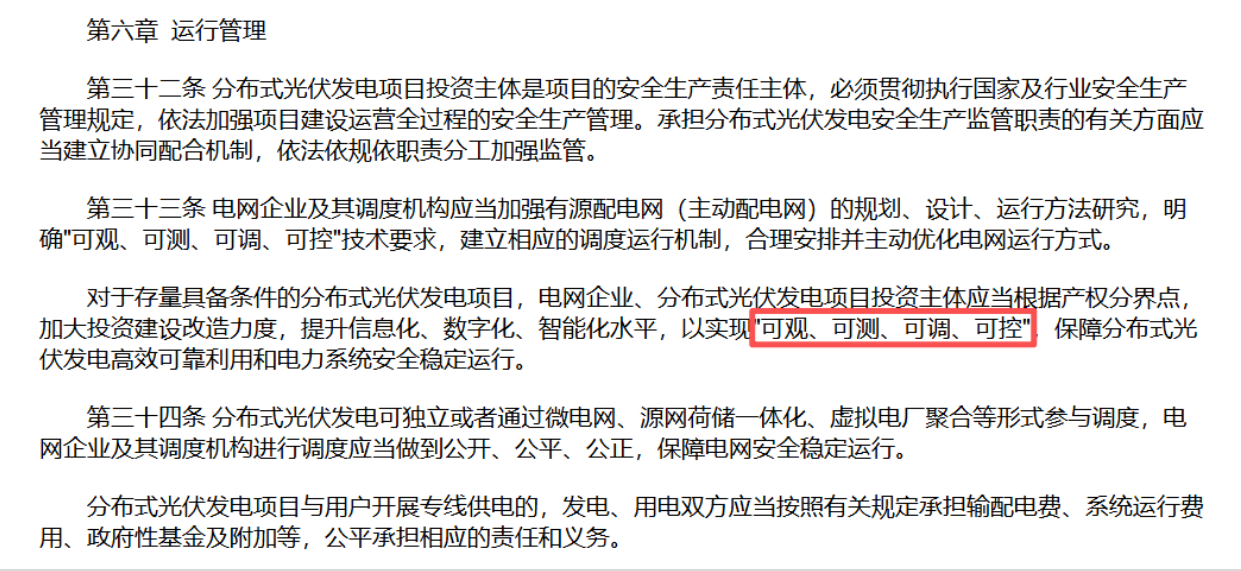

1 过去分布式光伏体量小,电网基本“睁一只眼闭一只眼”。但如今装机量爆发,一个县域可能有上千个电站,中午集中送电导致电压波动、潮流倒灌、局部过载。 电网必须“看得见、管得了”。《分布式光伏发电开发建设管理办法》明确要求分布式光伏具备“四可”能力;《关于加强新形势下电力系统稳定工作的指导意见》进一步要求提升可调节能力,实现远程调度控制。 《分布式光伏发电开发建设管理办法》 《关于加强新形势下电力系统稳定工作的指导意见》

不是“要不要装”,而是“什么时候轮到你装”。 2 可观:电站运行状态、开关位置、设备工况,调度中心能实时看到。 可测:发电量、功率、电压、电流、功率因数等数据精准采集上传。测不准,调度没法决策,结算也会出纠纷。 可调:电网需要时能多发或少发。调不动,电站就成了“野蛮用户”。 可控:紧急情况下调度能远程停机或解列。管不住,故障范围会扩大。 从“看到”到“测准”再到“调动”“管住”,层层递进。 3 要实现“可观”,需要部署数据采集终端(如RTU、DTU、通信管理机)以及监控系统平台,它们负责把电站各设备的运行状态采集上来,并在调度端进行可视化展示。 要实现“可测”,则需要安装关口电能表(0.5S级及以上)、电流电压互感器、多功能电力仪表以及气象监测设备,用来精准计量发电量和电参量,同时采集辐照度、温度等气象数据。 对于“可调”能力,核心设备包括AGC/AVC装置、SVG静止无功发生器、逆变器的功率调节功能以及横向隔离装置,这些设备能够接收调度指令,远程调节有功和无功出力。 最后,“可控”能力依赖远程控制终端(如调度数据网关机、纵向加密装置)、可远程分合闸的断路器以及防孤岛保护装置,使调度端能够远程控制开停机,并在故障时快速解列。 注意:不同规模电站要求深度不同,盲目高配浪费钱。 4 · 工商业分布式(几百kW到几MW,10kV/35kV):通信管理机、关口电能表、AGC/AVC、远程断路器是标配。最容易出问题的是AGC/AVC——很多项目以为逆变器自带调节功能就行,结果响应速度不够、精度不达标,照样被限发。 · 大型地面电站(6MW以上,10kV以上):要求与传统火电同一标准。安全分区(生产控制区与管理信息区物理隔离)、冗余配置(调度数据网主备双通道)、远动控制(AGC/AVC+远动通信机)。看似繁琐,都是安全运行的需要。 · 户用光伏:目前无强制要求,靠逆变器通讯模块+智能电表满足可观可测。但趋势是群管群控、聚合商统一接入,提前布局基础监控能降低未来改造成本。 5 1)通讯:RS485是物理线,Modbus是设备“方言”,IEC 104是电网“普通话”。通信管理机负责把Modbus翻译成IEC 104。翻译官选不好,数据传不上去,设备白装。 2)光纤谁出钱:电网负责拉到围墙附近,站内布线业主负责。工商业项目常用无线网络,各地政策不同,务必提前确认。 3)联调对点:设备装完只完成一半。要和调度人员逐点核对遥测值、遥信状态、遥控命令是否到位。这是最耗时的环节,急不来也省不了。 4)不装的后果:轻则不给并网,投资打水漂;重则已并网电站被限发、停发甚至扣减电量。各省执行趋严,早装早省心。 6 为什么装了“四可”还是被限发? · 设备配了但没配全,缺AGC/AVC等关键装置 · 设备装了但通讯没打通,调度端看不到数据 · 数据有了但联调没过,调度指令执行不了 “四可”不是选择题,是体系题。考验的不是买了多少设备,而是有没有建立电网需要的四种能力。 光伏从野蛮生长走向规范管理是必然趋势。从一开始把“四可”想明白、做扎实,能稳定发电的电站,才是赚钱的电站。
