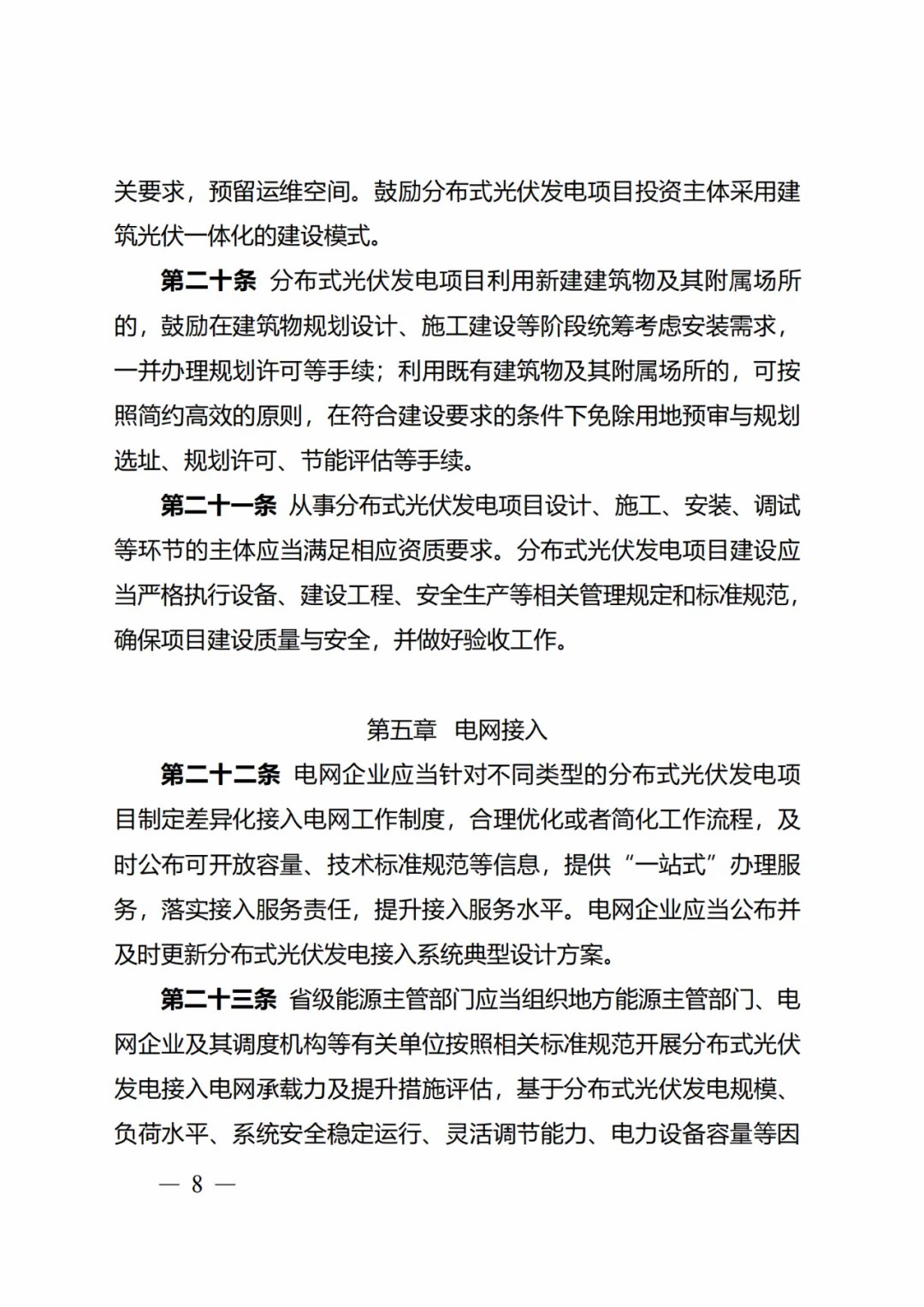

光伏新政 2025年1月23日,国家能源局正式下发最新版的《分布式光伏发电开发建设管理办法》(以下简称“新办法”),替代2013年旧规,标志着分布式光伏行业进入“精细化、市场化”管理新阶段! 新规明确:2025年5月1日前并网的项目仍按原政策执行,行业迎来3个月“抢装窗口期”! 1.明确新老划段,抢装潮启动 缓冲期至5月1日:对于本办法发布之日前已备案且于2025年5月1日前并网投产的分布式光伏发电项目,仍按原有政策执行,包括余电上网比例、备案主体等条款。5月1日后并网项目需全面执行新规。 政策过渡期效应:湖北、安徽等地已明确要求未开工工商业项目暂停,倒逼企业加速并网,避免新规约束。 2.细化分类,杜绝“擦边球” 四类项目精准划分:分布式光伏细分为自然人户用、非自然人户用、一般工商业和大型工商业,明确每类项目的容量上限(如大型工商业单点容量上限20/50MW)、并网模式及收益规则。 “双红线”严控用地:用户与项目须位于同一用地红线内,禁止跨区域拼凑项目;农光互补、渔光互补项目划归集中式电站管理,拆分备案漏洞被封堵。 3.备案与电网接入规范化 备案主体严管:非自然人项目不得以自然人名义备案,解决权责纠纷;备案容量统一为交流侧容量,遏制“超容套利”。 电网承载力分级:电网企业按季度公布“红黄绿”区域可接网容量,红色区域暂停新增接入,绿色区域优先开发。 “四可”技术要求:新建的分布式光伏发电项目应当实现“可观、可测、可调、可控”,提升分布式光伏发电接入电网承载力和调控能力。 4.市场化收益与成本分摊 绿证全覆盖:建档立卡项目的全部发电量可核发绿证,上网电量可交易,拓宽收益渠道。 费用透明化:专线供电项目需缴纳输配电费、政府性基金等,鼓励“绿电直供”但应缴纳各类费用。 5.地方自主权扩大 余电上网比例灵活:一般工商业项目自发自用比例由各省自定;湖北等地明确余电上网不得超50%,超量部分电网拒结算。 地面项目集中化管理:农业大棚、荒山等地面光伏统一按集中式管理,需纳入省级年度开发方案,禁止“化整为零”。 1.湖北:严控开工与结算 2025年1月17日前备案但未开工的工商业项目一律暂停,5月1日后并网需调整方案;余电上网超50%部分拒结算。 允许“光储充”一体化项目打包备案,但设备发票与备案主体不符需重新备案。 2.广东:豁免规划许可 符合条件的分布式项目可免办建设工程规划许可证,但需满足容量限制(如威海3.6MW项目因超限被拆除)。 3.山东:严控质量与运维 设备需符合国标,运维人员持高压电工证,确保全生命周期安全。 1.短期冲击 抢装潮与停工调整:5月前或现并网高峰,但部分项目因手续不全或容量超标面临停工风险。 低效产能出清:分类管理与备案约束加速行业洗牌,投机性企业将淘汰。 2.长期机遇 技术创新驱动:“四可”要求推动智能计量、功率预测系统需求,储能配套成“红区”项目标配。 市场化扩容:绿证交易、电力现货市场参与,催生虚拟电厂、聚合商等新业态。 乡村振兴赋能:农村分布式纳入“千家万户沐光行动”,整县推进模式或成主流。 1.合规优先 严格核查用地红线、备案主体,避免项目拆除风险;关注地方细则差异(如湖北余电比例限制)。 2.模式创新 探索“整县推进”“源网荷储一体化”,提升经济性;参与绿电交易挖掘额外收益。 3.技术升级 研发适配场景的BIPV、轻量化组件;布局储能系统,增强消纳能力。 新办法的出台,既是行业规范化的里程碑,也是市场化转型的起点。政策红利下,唯有紧跟规则、拥抱变革的企业方能抢占先机!抢装倒计时已启动,你准备好了吗? 文件原文如下:
